水電施工是家裝工程中的第一步,作為隱蔽工程,水電施工需要業主萬分謹慎,以免為全家人的生活埋下安全隱患。
必須持有勞動部門頒發的電工證的電工才能上崗作業,無證工人布線必須在有電工證的工人現場指導下作業
施工現場用火焊接,切割必須有防火措施,火焰與帶電部分距離不得小于1.5米
確定線路的走向,配電箱是室內線路的起點,應綜合考慮合理的位置,良好的布線走向不但可以節省材料
強、弱電之間需要一定的間隔距離,同類線管間隔距離不得少于20mm,用不銹鋼管碼或排碼固定
在施工現場作業,工人應集中精力,要處處注意安全,嚴格按操作規程進行施工,嚴禁酒后違章作業
正確使用定位牌,根據電氣布置圖和施工圖在所需位置貼上定位牌
底盒埋設應先上好鎖頭,濕潤盒槽,用水泥沙漿固定

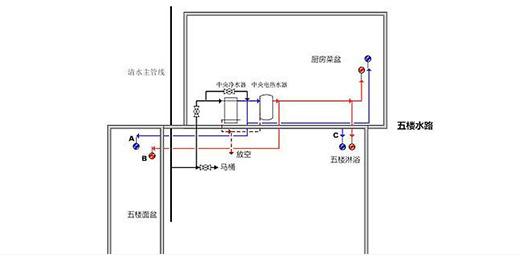

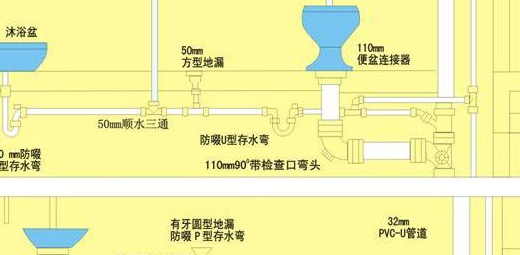

1、施工現場察看地形情況,對給排水的合理走向做到心中有數。依據施工圖結合現場實際情況會同業主和項目經理做好給排水衛浴設施的合理定位
2、定位要求在實地標明給排水管的走向,和各用水點的位置并做好標記

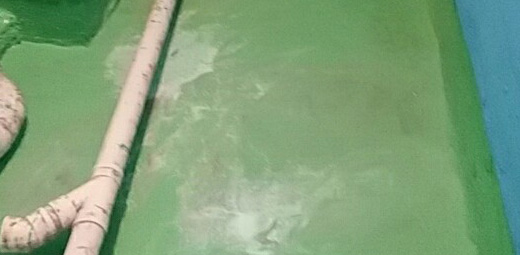

3、為了保證給排水安全,牢固、實用、美觀,開槽嚴格要求做到橫平豎直、深度適宜,避免從客廳、臥室、書房開槽走管
4、排水管道安裝在施工前必須對原有的管道、地漏、排水孔進行檢查,并要采取保護措施,防止堵塞
5、排水管安裝時防止泥沙等污物進入管內,安裝間斷時應將管口封好

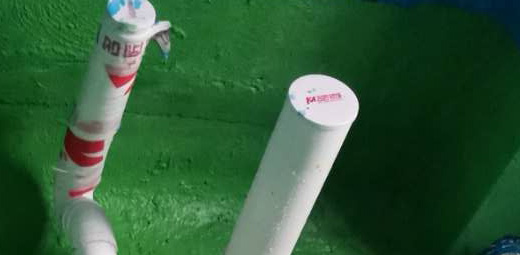

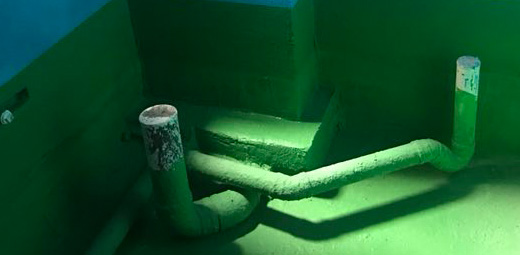

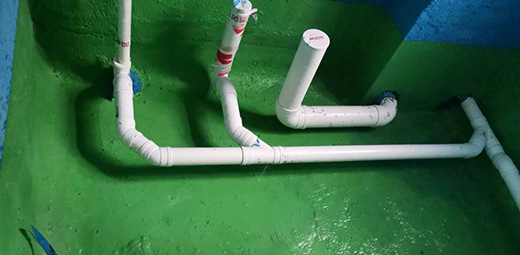

6、水管走頂不走地,因為水管安裝在地上,要承受瓷磚和人在上面的壓力。另外,走頂?shù)暮锰幵谟跈z修方便
7、水管開槽的深度有講究,冷水埋管后的批灰層要大于1厘米,熱水埋管后的批灰層要大于1.5厘米

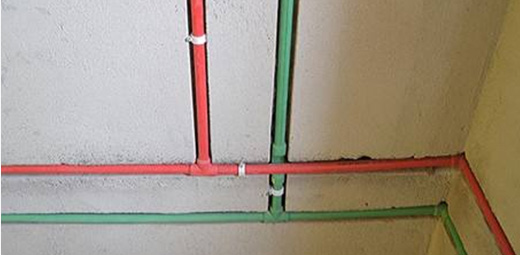

8、冷熱水管要遵循左側熱水、右側冷水及上熱下冷的原則
9、水管鋪設完成后,封槽前,要用管卡固定,冷水管卡間距不大于60厘米,熱水管卡間距不大于25厘米

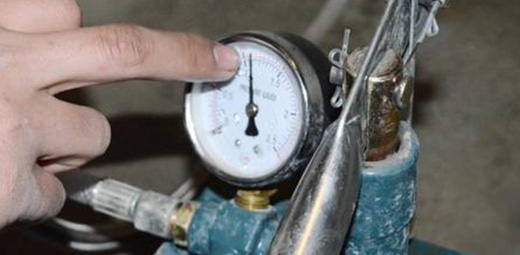

10、打壓測試時,打壓機的壓力一定要達到0.6以上
